Приёмка этапов строительства: что проверять на фундаменте, стенах и крыше

Приёмка этапа начинается до подписания акта: заказчик осматривает выполненное — на фундаменте проверяют геометрию, качество бетона и гидроизоляцию, на стенах — вертикали, армирование и перевязку, на кровле — стропильную систему, изоляционные слои и узлы примыканий. Смысл приёмки в том, что каждый следующий передел закрывает предыдущий: не проверенное вовремя армирование уже не увидеть под бетоном, а огрехи кладки — под фасадом.

Как устроена приёмка этапа

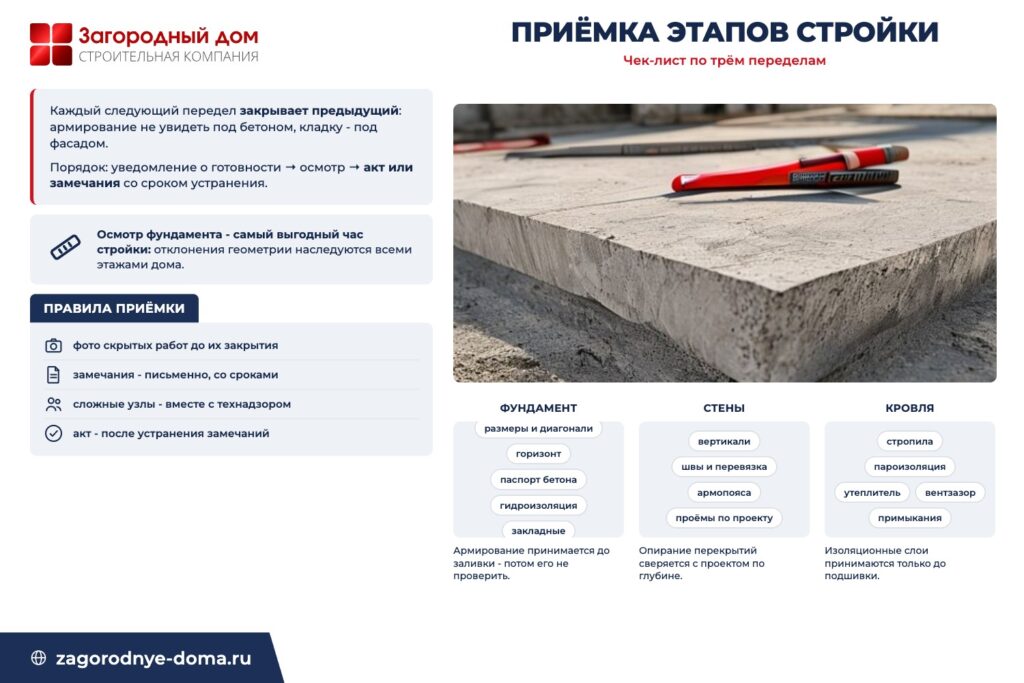

Чек-лист приёмки: фундамент, стены и кровля - что проверять на каждом этапе

Процедура из договора подряда: подрядчик уведомляет о готовности этапа, заказчик — сам или с техническим специалистом — осматривает работы и сверяет их с проектом, затем подписывается акт выполненных работ либо фиксируются замечания со сроком устранения. Сам порядок работ здесь не разбираем — он описан на странице этапов строительства; предмет статьи — что именно смотреть глазами на трёх ключевых этапах.

Фундамент: геометрия

Проверяются размеры в плане против проекта, диагонали прямоугольных контуров, горизонт верхней плоскости, положение фундамента на участке — привязки к границам совпадают с посадкой дома из проекта. Отклонения геометрии фундамента наследуются всеми этажами, поэтому этот осмотр — самый выгодный час за всю стройку. До заливки отдельно принимаются скрытые работы: арматурный каркас, его сечения и защитный слой.

Фундамент: бетон и гидроизоляция

По бетону смотрят документы — паспорт смеси с маркой из проекта, и поверхность — без раковин, пустот и оголённой арматуры. По гидроизоляции: сплошность слоя, заведённые узлы, отсутствие повреждений при обратной засыпке. Здесь же проверяются закладные под коммуникации: забытая гильза означает алмазное бурение по готовому фундаменту.

Стены: вертикали и армирование

На кладочных стенах проверяют вертикальность правилом или уровнем, толщину и заполнение швов, перевязку рядов, армопояса и армирование подоконных зон — до того, как их скроет следующий ряд или перекрытие. Проёмы сверяются с проектом по размерам и положению: перенести окно после перемычки — уже реконструкция. У перекрытий контролируется опирание на стены — глубина по проекту.

Кровля: узлы и изоляция

На кровле принимают стропильную систему — сечения, шаг, крепёж по проекту, затем изоляционный пирог: пароизоляция изнутри, утеплитель без разрывов, гидроветрозащита с вентзазором. Финально — покрытие и узлы: примыкания к трубам и стенам, ендовы, карнизы, водосточная система. Кровельные ошибки проявляются не сразу, а первой серьёзной зимой — поэтому изоляционные слои принимаются только до подшивки.

Самому или со специалистом

Геометрию, диагонали, вертикали и комплектность заказчик способен проверить сам — рулетка, уровень и проект закрывают половину списка. Скрытые работы и конструктивные узлы надёжнее принимать с техническим надзором: специалист знает, где смотреть и какие допуски применимы.

Полезная привычка на любом этапе — фотофиксация до закрытия: армирование до заливки, изоляция до подшивки, разводка до стяжки. Десять минут съёмки создают архив, который снимает споры «а как там было» на годы вперёд и дополняет акты наглядным материалом. Как устроен независимый контроль и что он даёт на каждом этапе — в статье про технадзор при строительстве дома.

Акт этапа: что фиксируется

В акте выполненных работ — состав и объём работ этапа по смете, соответствие проекту, результат осмотра. Если есть недостатки, подписывается не акт, а перечень замечаний со сроками устранения; акт — после повторного осмотра. Подписанный акт открывает оплату этапа — как связаны приёмка и деньги, разобрано в статье про этапы оплаты подрядчику. Финальный осмотр всего дома — отдельная процедура со своим чек-листом: о ней — в материале про приёмку готового дома.

Частые вопросы

Что проверять при приёмке фундамента?
Размеры и диагонали по проекту, горизонт, посадку на участке, паспорт бетонной смеси, поверхность без раковин, гидроизоляцию и закладные под коммуникации. Армирование принимается до заливки.
Как проверить стены до отделки?
Вертикальность правилом, швы и перевязку кладки, армопояса, размеры и положение проёмов по проекту, опирание перекрытий. Всё это осматривается до закрытия следующим переделом.
Можно ли принимать этап самому, без специалиста?
Геометрию и комплектность - да: достаточно рулетки, уровня и проекта. Скрытые работы и конструктивные узлы надёжнее осматривать с техническим надзором.
Что фиксируется в акте этапа?
Состав и объём выполненных работ, соответствие проекту и смете, результат осмотра. Акт подписывается после устранения замечаний и открывает оплату этапа.
Что делать при недостатках на этапе?
Не подписывать акт: зафиксировать замечания письменно со сроком устранения, при необходимости - с фотофиксацией. После устранения - повторный осмотр и подписание.

Каждый этап «Загородный дом» сдаёт по акту выполненных работ и ведёт стройку под техническим надзором — заказчик принимает работы по проекту, а не на глаз. Об услуге — на странице строительства загородных домов.
