Этапы оплаты подрядчику по строительству дома: как избежать рисков

Безопасная схема оплаты строительства дома — поэтапная: заказчик платит за этап после его приёмки по акту выполненных работ. Аванс допустим на закупку материалов, но его размер привязывается к реальной потребности этапа, а не к «принятому проценту». Финальный платёж проводится после приёмки готового дома. Такая схема выравнивает риски: подрядчик не кредитует стройку, заказчик не платит за невыполненное.

Принцип: деньги следуют за результатом

Схема оплаты: этап, приёмка, акт выполненных работ, платёж

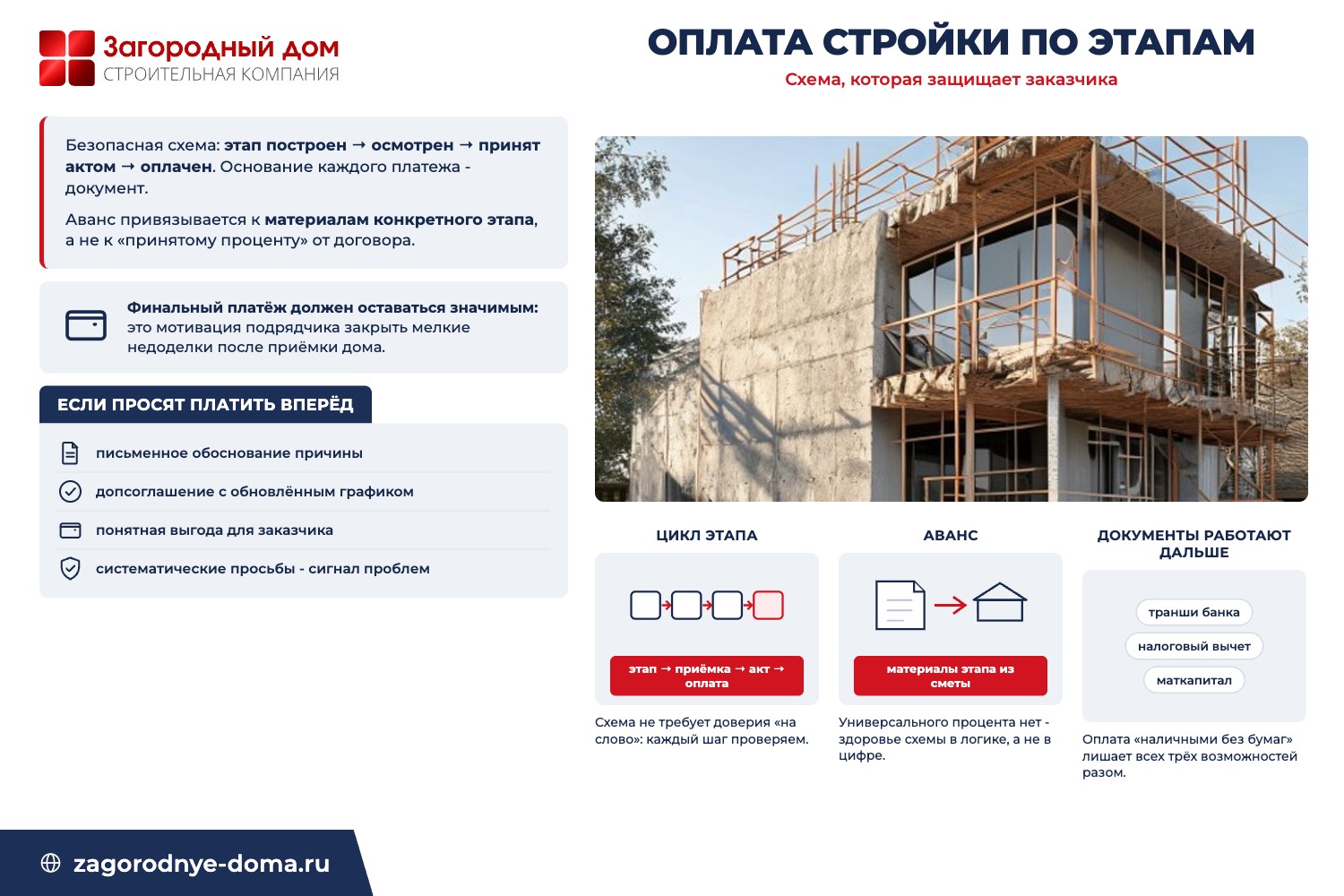

В здоровой схеме каждый платёж закрывает проверяемое событие: этап построен, осмотрен, принят актом — оплачен. Схема прозрачна для обеих сторон и не требует доверия «на слово»: основание каждого платежа — документ. Ровно так работает и банк при ипотечном финансировании — транши выдаются после подтверждения готовности, о чём подробно в статье про ипотеку на этапе строительства.

График платежей строится от сметы, а смета — от проекта. Рассчитайте стоимость проекта дома — это первый документ финансового плана стройки.

Разбивка на этапы

Типовая разбивка повторяет технологическую последовательность: подготовка и фундамент, стены и перекрытия, кровля, окна и двери с закрытием теплового контура, инженерные системы, отделка. Каждому этапу в договоре соответствуют объём работ из сметы, срок из плана-графика и стоимость. Сам порядок работ — тема отдельной страницы этапов строительства; здесь важна финансовая сторона: этап — это единица и приёмки, и оплаты.

Аванс: зачем и сколько

Назначение аванса — закупка материалов этапа: бетон, арматура, стеновой материал приобретаются до начала работ. Разумный аванс привязан к этой потребности и виден в смете этапа. Универсального «правильного процента» не существует — показатель здоровья схемы не цифра, а логика: аванс финансирует материалы конкретного этапа, а не стройку в целом. Требование оплатить большую часть договора вперёд — красный флаг независимо от объяснений.

Акт — основание платежа

Порядок из договора работает так: подрядчик уведомляет о готовности этапа, стороны осматривают работы, подписывается акт выполненных работ — и только он открывает оплату. Если найдены недостатки, акт не подписывается: фиксируются замечания и срок устранения, платёж ждёт. Что именно проверять на ключевых этапах — фундаменте, стенах, кровле — разобрано в статье про приёмку этапов строительства.

Финальный платёж

Последний платёж закрывается после приёмки готового дома: осмотр по всем системам, проверка комплекта документов, фиксация и устранение недоделок. Оставлять на финал символическую сумму — ошибка: у подрядчика пропадает финансовая мотивация закрывать мелкие недоделки. Соразмерный финальный платёж — страховка качества последней мили.

Отдельный инструмент — удержание на недоделки: если при финальной приёмке составлена дефектная ведомость, часть платежа резервируется до закрытия списка. Условие работает, когда оно заранее описано в договоре: размер удержания, порядок подтверждения устранения, срок расчёта после него.

Если просят оплату вперёд графика

Просьба «оплатить следующий этап пораньше» встречается и у добросовестных подрядчиков — например, чтобы зафиксировать цену материалов. Безопасная реакция: оформить письменно, чем вызвана просьба и что заказчик получает взамен, — допсоглашением с обновлённым графиком. Систематические просьбы платить вперёд без объяснений — сигнал кассового разрыва у подрядчика, и это повод остановиться и разобраться, прежде чем ускорять платежи.

Документы для семейных и налоговых денег

Поэтапная схема с актами автоматически формирует пакет, который нужен за пределами стройки: банку — для траншей ипотеки, налоговой — для имущественного вычета, Социальному фонду — при использовании материнского капитала. Оплата «наличными без бумаг» лишает заказчика всех трёх возможностей разом.

Частые вопросы

Как правильно платить подрядчику?
Поэтапно: аванс на материалы этапа, оплата этапа после приёмки по акту выполненных работ, финальный платёж после приёмки готового дома. Каждый платёж опирается на документ.
Какой аванс обычно берут?
Единого процента нет: разумный аванс соответствует стоимости материалов конкретного этапа из сметы. Требование оплатить большую часть договора вперёд - красный флаг.
Что такое оплата по актам?
Схема, в которой платёж за этап проводится после подписания акта выполненных работ: этап осмотрен, соответствует проекту, принят. Акт - юридическое основание платежа.
Когда платить последний платёж?
После финальной приёмки дома: осмотр всех систем, передача документов, устранение недоделок. Финальный платёж должен оставаться значимым - это мотивация подрядчика закрыть мелочи.
Что делать, если просят оплату вперёд графика?
Запросить письменное обоснование и оформить допсоглашение с обновлённым графиком. Систематические просьбы платить вперёд - сигнал финансовых проблем подрядчика.

По поэтапной схеме работает и «Загородный дом»: оплата привязана к актам выполненных работ, план-график — к договору подряда. Как организована стройка — на странице строительства загородных домов.
