Заливка фундамента под дом — один из ключевых этапов строительства, от которого зависит геометрия, прочность и долговечность здания. Даже правильно выбранный тип основания может дать проблемы, если участок плохо подготовлен, опалубка собрана с ошибками, арматура смещена, бетон уложен с перерывами или за ним не обеспечен уход после заливки.
Фундамент работает в сложных условиях: воспринимает нагрузку от стен, перекрытий и кровли, контактирует с грунтом, влагой, промерзанием и сезонными подвижками. Поэтому заливку нельзя рассматривать как простое заполнение траншеи бетоном. Это технологический процесс, где важны проект, разметка, подготовка основания, армирование, бетонная смесь, уплотнение, гидроизоляция, дренаж и защита свежего бетона.
Разберём, как правильно залить фундамент под дом, какие этапы нужно пройти до бетонирования, как подготовить опалубку и арматуру, как принять бетон, как избежать холодных швов и какие ошибки чаще всего приводят к трещинам, просадкам, сырости и переделкам.
Статья носит сугубо информационный характер. Мы не несем ответственности за ваши действия. Доверьте работу профессионалам или проведите консультацию.
Что значит правильно залить фундамент
Правильно залить фундамент — значит выполнить бетонные работы по проектной схеме, с соблюдением размеров, отметок, армирования, защитного слоя, характеристик бетона, технологии укладки и ухода. Фундамент должен получить расчётную форму, прочность и защиту от внешних воздействий.
Качество заливки зависит не только от марки бетона. Важны подготовка основания, жёсткость опалубки, положение арматурного каркаса, отсутствие мусора и воды в траншеях, непрерывность бетонирования, уплотнение смеси и условия твердения. Если один из этих элементов нарушен, прочность готовой конструкции может быть ниже ожидаемой.
Для ленточного, плитного, свайно-ростверкового и столбчатого фундамента технология отличается, но общие принципы одинаковы: основание должно быть стабильным, арматура — правильно расположенной, бетон — подходящим по характеристикам, а заливка — организованной без хаоса и больших незапланированных перерывов.
Особенно внимательно нужно выполнять заливку фундамента для домов из газобетона, кирпича, керамоблоков и других материалов, чувствительных к неравномерным осадкам. Даже небольшие ошибки основания могут проявиться трещинами в стенах и отделке.
Когда можно приступать к заливке фундамента
К бетонированию переходят только после завершения подготовительных работ. Заливать фундамент «по ходу дела», параллельно исправляя опалубку, каркас и гильзы коммуникаций, рискованно: бетонная смесь имеет ограниченное время удобной укладки.
- выбран и рассчитан тип фундамента;
- выполнена разметка осей, размеров и высотных отметок;
- подготовлены траншеи, котлован, скважины или основание под плиту;
- сняты растительный слой, рыхлый грунт и строительный мусор;
- устроена и уплотнена песчаная, щебёночная или бетонная подготовка;
- собрана и закреплена опалубка;
- связан арматурный каркас с защитным слоем;
- установлены гильзы под канализацию, воду, электричество и другие коммуникации;
- подготовлен подъезд для миксера или бетононасоса;
- есть инструмент для распределения, уплотнения и выравнивания бетона;
- продумана защита бетона после заливки.
Если участок влажный, траншеи заполняются водой или грунт осыпается, сначала решают проблему водоотвода, дренажа, укрепления стенок или изменения технологии. Заливка по размокшему основанию снижает качество фундамента.
Выбор типа фундамента перед заливкой
Перед заливкой нужно понимать, какой фундамент строится и как он будет работать. Лента, плита, ростверк и столбы требуют разных подготовительных операций и разного контроля при бетонировании.
| Тип фундамента | Особенности заливки | Что особенно важно |
|---|---|---|
| Ленточный фундамент | Бетон укладывают в траншею или опалубку по линиям несущих стен | Непрерывность ленты, углы, пересечения, защитный слой арматуры |
| Плитный фундамент | Заливают большую площадь с армированием, коммуникациями и возможным утеплением | Подготовка основания, отметки, гильзы, тёплый пол, непрерывная подача бетона |
| Свайно-ростверковый фундамент | Бетонируют сваи и ростверк либо только монолитный ростверк по готовым опорам | Связь свай с ростверком, армирование узлов, высотные отметки |
| Столбчатый фундамент | Заливают отдельные опоры и при необходимости монолитный ростверк | Одинаковая отметка столбов, площадь опирания, гидроизоляция верха |
| Фундамент с подвалом | Бетонируют подошву, стены, ленты или плиту с повышенными требованиями к влаге | Гидроизоляция, швы бетонирования, вводы коммуникаций, дренаж |
Нельзя переносить технологию одного фундамента на другой без адаптации. Например, плиту нельзя заливать как обычную бетонную площадку, а ростверк нельзя делать слабой балкой, если он должен распределять нагрузку между сваями или столбами.
Подготовка участка и разметка
Подготовка участка начинается с привязки дома к местности. Нужно учитывать границы участка, подъезд техники, рельеф, существующие строения, коммуникации, дренаж, водостоки и будущие дорожки.
- Очищают участок от мусора, кустарника, старых конструкций и мешающих элементов.
- Снимают растительный слой в зоне строительства и складирования материалов.
- Переносят на участок оси дома, наружные контуры и внутренние несущие линии.
- Проверяют диагонали, прямые углы и соответствие проектным размерам.
- Выносят оси на обноску, чтобы сохранить разметку после земляных работ.
- Фиксируют высотные отметки: низ фундамента, верх бетона, уровень пола, крыльца и отмостки.
- Планируют подъезд миксера, место установки бетононасоса и маршруты рабочих.
- Проверяют, не попадают ли будущие траншеи или котлован на старые коммуникации и слабые зоны.
Ошибки разметки приводят к смещению фундамента относительно стен, границ участка, инженерных вводов и будущего благоустройства. Исправлять их после заливки сложно и дорого.
Земляные работы и подготовка основания
Земляные работы выполняют по проектным отметкам. Для ленточного фундамента роют траншеи, для плиты готовят котлован или выемку, для столбов и свай — ямы или скважины. В каждом случае основание должно быть плотным и стабильным.
Растительный слой, торф, рыхлый насыпной грунт, корни и органику под фундаментом оставлять нельзя. Такие слои со временем разлагаются, проседают и меняют влажность. Фундамент должен опираться на подготовленное основание, а не на случайную смесь земли и строительного мусора.
Песчаную и щебёночную подготовку выполняют слоями с уплотнением. Если насыпать толстый слой за один раз и не уплотнить его, под фундаментом появятся неравномерные просадки. Для плитных оснований это особенно критично, потому что плита должна опираться на всю площадь.
Если дно траншеи или котлована размокло после дождя, его нужно привести в рабочее состояние до заливки. Бетон по воде, грязи и рыхлой каше не создаёт надёжного контакта с основанием.
Подушка, геотекстиль и бетонная подготовка
Подушка под фундамент выполняет выравнивающую, распределительную и иногда дренирующую функцию. Её состав зависит от типа фундамента, грунта и проектной схемы.
| Элемент подготовки | Назначение | Что контролировать |
|---|---|---|
| Геотекстиль | Разделяет грунт и подсыпку, снижает перемешивание слоёв | Нахлёсты, отсутствие разрывов, укладку по подготовленному основанию |
| Песчаная подушка | Выравнивает основание и распределяет нагрузку | Послойное уплотнение, влажность, толщину и отметки |
| Щебёночная подготовка | Создаёт более жёсткий и дренирующий слой | Фракцию, уплотнение, отсутствие загрязнения грунтом |
| Бетонная подготовка | Формирует ровную поверхность под гидроизоляцию и арматуру | Плоскость, чистоту, прочность, отсутствие рыхлых участков |
| Гидроизоляционный слой | Отсекает влагу и защищает бетонную конструкцию | Нахлёсты, герметичность, защиту от проколов |
Бетонная подготовка не заменяет несущий фундамент. Это вспомогательный слой, который помогает ровно установить арматуру, выполнить гидроизоляцию и получить более контролируемую заливку основной конструкции.
Опалубка для заливки фундамента
Опалубка задаёт форму будущего фундамента. Она должна выдержать давление бетонной смеси, не разойтись, не всплыть, не сместиться и не изменить размеры конструкции во время заливки.
Для опалубки используют доски, фанеру, щиты, инвентарные системы, утеплительные элементы или комбинированные решения. В частном строительстве часто применяют деревянные щиты, усиленные стойками, распорками и стяжками.
Перед бетонированием проверяют ширину фундамента, высоту, вертикальность щитов, отметку верха, углы, диагонали, расположение внутренних лент и отверстия под коммуникации. Все щели, через которые может вытекать цементное молочко, нужно закрыть.
Слабая опалубка — частая причина брака. Если её разопрёт во время заливки, фундамент получится с разной шириной, кривыми гранями, перерасходом бетона и нарушенной геометрией стен.
Армирование перед заливкой
Арматурный каркас должен быть собран до заливки и установлен с соблюдением защитного слоя бетона. Арматура не должна лежать на грунте, касаться опалубки, утеплителя или гидроизоляции без фиксаторов.
- продольные стержни должны идти непрерывно по рабочим зонам фундамента;
- углы и пересечения усиливают гнутыми элементами или проектными анкерами;
- нахлёсты арматуры выполняют с достаточной длиной и разносом по сечению;
- хомуты и поперечные элементы устанавливают с заданным шагом;
- каркас ставят на фиксаторы защитного слоя;
- гильзы коммуникаций не должны конфликтовать с рабочей арматурой;
- каркас должен быть закреплён так, чтобы не всплыть и не сместиться при заливке.
Нельзя произвольно резать арматуру под трубы, канализацию или электровводы. Если коммуникации пересекают фундамент, отверстия и усиления нужно предусмотреть заранее.
Какой бетон выбрать для фундамента
Бетон для фундамента выбирают по проекту. Важны не только марка или класс прочности, но и морозостойкость, водонепроницаемость, подвижность, крупность заполнителя и условия доставки.
| Параметр бетона | Что означает | Почему важен |
|---|---|---|
| Класс прочности | Гарантированная прочность бетона на сжатие | Определяет несущую способность фундамента |
| Марка бетона | Традиционное обозначение средней прочности | Часто используется при заказе смеси |
| Морозостойкость | Стойкость к циклам замерзания и оттаивания | Важна для цоколя и влажных грунтов |
| Водонепроницаемость | Способность сопротивляться проникновению воды | Важна для подвалов, плит и влажных участков |
| Подвижность | Удобоукладываемость смеси | Влияет на заполнение опалубки и пространства вокруг арматуры |
| Заполнитель | Щебень или гравий определённой фракции | Должен проходить между арматурой и не мешать уплотнению |
Для капитальных частных домов часто используют бетон уровня М300 или близкий к классу B22,5, но это не универсальная рекомендация для всех случаев. Для лёгких построек, плитных оснований, подвалов, ростверков и тяжёлых домов требования могут отличаться.
Добавлять воду в бетон на площадке нельзя. Если смесь кажется слишком жёсткой, проблему нужно решать заказом нужной подвижности и применением пластификаторов на бетонном узле, а не разбавлением в миксере перед заливкой.
Расчет объёма бетона
Объём бетона нужно рассчитать заранее, чтобы заливка прошла без остановки. Недостаток смеси во время бетонирования может привести к незапланированному холодному шву, а слишком большой излишек создаёт лишние расходы и проблему утилизации.
Для ленточного фундамента объём считают по формуле V = P × W × H, где V — объём бетона, P — суммарная длина ленты, W — ширина ленты, H — высота ленты.
Для плитного фундамента используют формулу V = S × H, где S — площадь плиты, H — её толщина. Рёбра жёсткости, утолщения и отдельные участки считают дополнительно.
Для круглой буронабивной сваи подходит формула V = 3,14 × R² × H, где R — радиус сваи, H — глубина бетонирования. Общий объём свай умножают на их количество и добавляют объём ростверка.
| Формула | Для чего используется | Комментарий |
|---|---|---|
| V = P × W × H | Ленточный фундамент | Внутренние ленты, расширения и перепады считают отдельно |
| V = S × H | Плитный фундамент | Рёбра жёсткости и утолщения добавляют к основному объёму |
| V = 3,14 × R² × H | Круглые сваи и столбы | Радиус берут как половину диаметра |
| N = V / Vм | Количество поставок бетона | Vм — объём одной машины или миксера |
К расчётному объёму добавляют запас на неровности, потери, перепады основания, заполнение углов и технологические отклонения. Особенно это важно для ленты, заливаемой в траншее, где фактическая геометрия может отличаться от проектной.
Подготовка к приёмке бетона
До приезда бетона площадка должна быть полностью готова. В момент подачи смеси уже не должно быть работ по довязке арматуры, укреплению опалубки, поиску гильз или расчистке траншей.
- Проверяют опалубку, распорки, стяжки и отметку верха бетона.
- Осматривают арматуру, защитный слой, фиксаторы, углы и пересечения.
- Проверяют гильзы коммуникаций, закладные детали и выпуски арматуры.
- Очищают опалубку и основание от мусора, земли, снега, льда и воды.
- Готовят путь подачи бетона к дальним участкам фундамента.
- Проверяют наличие вибратора, правила, рейки, лопат и инструмента для выравнивания.
- Назначают ответственных за приёмку, распределение, уплотнение и контроль уровня.
- Проверяют документы на бетон: объём, класс, марку, подвижность и время отгрузки.
- Готовят материалы для укрытия бетона после заливки.
Если бетон заказывается с бетононасосом, нужно заранее определить место установки, длину стрелы или шлангов, возможность подъезда и порядок подачи. Паузы из-за неподготовленного доступа ухудшают качество работ.
Технология заливки фундамента

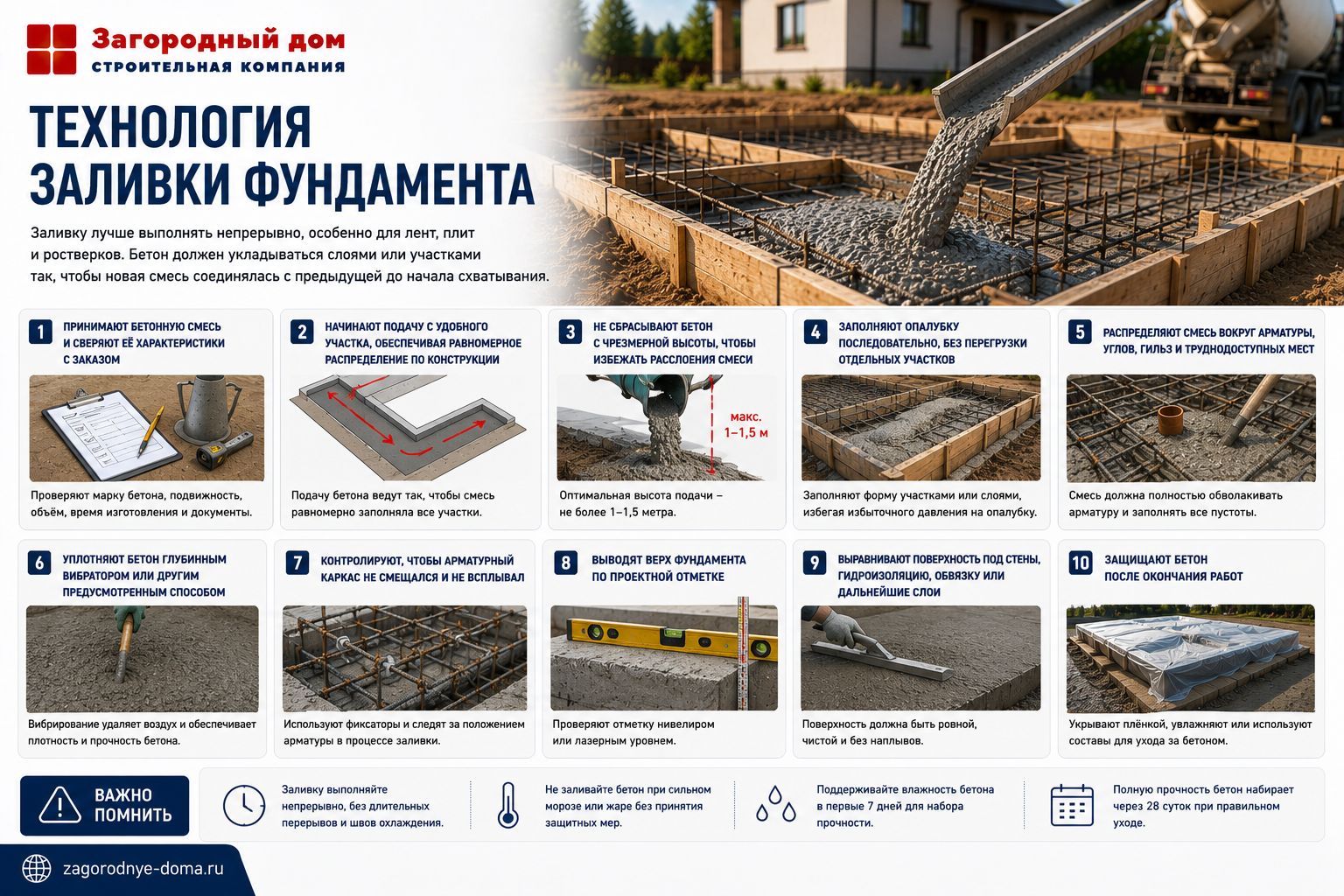

Заливку лучше выполнять непрерывно, особенно для лент, плит и ростверков. Бетон должен укладываться слоями или участками так, чтобы новая смесь соединялась с предыдущей до начала схватывания.
- Принимают бетонную смесь и сверяют её характеристики с заказом.
- Начинают подачу с удобного участка, обеспечивая равномерное распределение по конструкции.
- Не сбрасывают бетон с чрезмерной высоты, чтобы избежать расслоения смеси.
- Заполняют опалубку последовательно, без перегрузки отдельных участков.
- Распределяют смесь вокруг арматуры, углов, гильз и труднодоступных мест.
- Уплотняют бетон глубинным вибратором или другим предусмотренным способом.
- Контролируют, чтобы арматурный каркас не смещался и не всплывал.
- Выводят верх фундамента по проектной отметке.
- Выравнивают поверхность под стены, гидроизоляцию, обвязку или дальнейшие слои.
- Защищают бетон после окончания работ.
При бетонировании нельзя разгонять смесь только водой или чрезмерным вибрированием. Вибратор должен удалять воздух и помогать заполнению опалубки, но не расслоить бетон на цементное молочко и крупный заполнитель.
Главное правило заливки фундамента — бетон должен попасть в подготовленную конструкцию с правильной арматурой, отметками и уплотнением. Хорошая смесь не исправит слабую опалубку, грязное основание и смещённый каркас.
Холодные швы и перерывы в бетонировании
Холодный шов возникает, когда новая порция бетона укладывается на уже схватившийся слой. Такой участок может стать слабой зоной конструкции и путём проникновения влаги.
Для фундаментов желательно организовать заливку так, чтобы избежать незапланированных перерывов. Нужно заранее рассчитать объём, количество миксеров, время подачи, людей и оборудование.
Если перерыв неизбежен, рабочий шов должен быть предусмотрен технологически: место выбирают с учётом работы конструкции, поверхность подготавливают, очищают и обрабатывают по принятой схеме. Нельзя просто продолжить заливку через несколько часов или на следующий день без подготовки.
Особенно опасны случайные швы в углах, пересечениях лент, зонах опирания стен, ростверках и местах повышенной нагрузки. Эти участки должны бетонироваться с особым контролем.
Уплотнение и выравнивание бетона
Уплотнение удаляет воздух из смеси и помогает бетону заполнить пространство вокруг арматуры, гильз, углов и сложных участков опалубки. Без уплотнения в фундаменте остаются раковины, пустоты и слабые зоны.
Глубинный вибратор вводят в бетон постепенно, не упирая его в арматуру и опалубку. Перемещать смесь вибратором на большие расстояния нельзя: это может вызвать расслоение.
После уплотнения верх фундамента выравнивают по отметке. Для ленточного фундамента это важно под горизонтальную гидроизоляцию и кладку стен. Для плиты — под дальнейшую конструкцию пола, стяжку или чистовое основание.
Если верх ленты получился с перепадами, их придётся выравнивать раствором или дополнительными слоями, что усложнит устройство стен и гидроизоляции.
Уход за бетоном после заливки
После заливки бетон должен набрать прочность. В первые дни он чувствителен к пересыханию, дождю, перегреву, замораживанию и механическим воздействиям. Уход за бетоном — обязательная часть технологии.
- в жаркую погоду бетон укрывают и защищают от быстрого испарения влаги;
- при сухом ветре поверхность не оставляют открытой без защиты;
- во время дождя свежий бетон защищают от размыва поверхности;
- при холодной погоде исключают замерзание смеси до набора прочности;
- опалубку снимают после достаточного набора прочности, не разрушая кромки;
- тяжёлые материалы и стены не ставят на фундамент слишком рано;
- поверхность осматривают на трещины, раковины и повреждения.
Бетон набирает прочность постепенно. Скорость зависит от состава смеси, температуры, влажности и условий выдерживания. Раннее нагружение может привести к трещинам, сколам кромок и локальным повреждениям.
Гидроизоляция, утепление и обратная засыпка
После набора прочности фундамент нужно защитить от влаги. Для стен обычно устраивают горизонтальную гидроизоляцию по верху основания, чтобы отсечь капиллярный подсос. Для подземных частей и подвалов применяют вертикальную гидроизоляцию.
Утепление фундамента снаружи снижает теплопотери, уменьшает промерзание грунта рядом с домом и защищает гидроизоляцию от механических повреждений. Особенно важно утепление для мелкозаглубленных лент, плитных оснований и домов постоянного проживания.
Обратную засыпку выполняют после гидроизоляции, утепления и защиты слоёв. Грунт укладывают аккуратно, без крупных камней, строительного мусора, арматурных обрезков и предметов, которые могут повредить защиту.
Если участок влажный, нужна система водоотвода: дренаж, ливневая канализация, отмостка, уклоны участка и вывод воды от водосточных труб. Фундамент не должен постоянно стоять в мокром грунте.
Типичные ошибки при заливке фундамента
Ошибки заливки часто проявляются после набора нагрузки или первой зимы. Сначала фундамент может выглядеть нормально, но затем появляются трещины, сырость, неровная осадка, разрушение цоколя и проблемы со стенами.
- Выбирают тип фундамента без оценки грунта и веса дома.
- Заливают бетон на растительный, рыхлый, промёрзший или размокший грунт.
- Не уплотняют песчаную и щебёночную подушку послойно.
- Собирают слабую опалубку, которая расходится при бетонировании.
- Не выдерживают защитный слой арматуры.
- Неправильно армируют углы, пересечения и зоны нагрузки.
- Забывают гильзы под коммуникации до заливки.
- Заказывают бетон без учёта подвижности и условий укладки.
- Разбавляют бетон водой на площадке.
- Заливают фундамент частями с большими перерывами без подготовки рабочих швов.
- Не уплотняют бетон вибратором.
- Не выводят верх фундамента по проектной отметке.
- Не защищают бетон от пересыхания, дождя или мороза.
- Начинают строительство стен до достаточного набора прочности.
- Не делают гидроизоляцию, утепление, отмостку и водоотвод.
Одна из самых распространённых ошибок — думать, что прочный бетон компенсирует плохую подготовку. На практике фундамент работает как система: грунт, подушка, арматура, бетон, гидроизоляция и водоотвод должны быть согласованы.
Заливка фундамента для разных домов
Материал дома влияет на требования к фундаменту. Лёгкий каркасный дом, деревянный дом, газобетонная коробка и кирпичный коттедж по-разному нагружают основание.
| Тип дома | Что важно при заливке | На что обратить внимание |
|---|---|---|
| Каркасный дом | Геометрия основания и крепление нижней обвязки | Гидроизоляция, анкера, утепление пола или плиты |
| Дом из бруса или бревна | Защита древесины от влаги и ровная опора | Горизонтальная отсечка, уровень фундамента, вентиляция подполья |
| Дом из газобетона | Равномерность основания и жёсткость конструкции | Армирование, ровность верха, отсутствие неравномерных осадок |
| Кирпичный дом | Высокая нагрузка от стен и перекрытий | Несущая способность грунта, бетон, армирование, ширина подошвы |
| Баня | Влажный режим эксплуатации | Гидроизоляция, водоотвод, защита пола и цоколя |
| Гараж | Нагрузка от автомобиля, воротная зона и пол | Плита или лента, уклоны, прочность верхнего слоя, дренаж |
Для газобетона и кирпича особенно важно исключить неравномерные осадки. Для деревянных домов критична гидроизоляция между фундаментом и древесиной. Для бань и гаражей нужно заранее учитывать воду, уклоны и эксплуатационные нагрузки.
Частые вопросы
Можно ли залить фундамент без проекта?
Какой бетон лучше для фундамента дома?
Можно ли заливать фундамент частями?
Нужно ли вибрировать бетон при заливке?
Когда можно снимать опалубку?
Когда можно начинать строить стены после заливки?
Нужна ли гидроизоляция после заливки фундамента?
Что учесть перед заливкой
Правильная заливка фундамента под дом начинается не с приезда миксера, а с проекта, разметки, оценки грунта, подготовки основания, опалубки, армирования, гильз коммуникаций и организации подачи бетона. Чем лучше подготовлен этап до бетонирования, тем меньше риск ошибок во время самой заливки.
Перед заказом бетона нужно проверить размеры, объём, арматуру, защитный слой, опалубку, подъезд техники, инструмент для уплотнения и условия ухода за бетоном. Формулы V = P × W × H, V = S × H, V = 3,14 × R² × H и N = V / Vм помогают предварительно рассчитать объём смеси, но не заменяют проектный расчёт основания.
Если фундамент заливается для нового загородного дома, его лучше увязывать со стеновыми материалами, перекрытиями, кровлей, цоколем, подвалом, утеплением, гидроизоляцией, отмосткой, дренажом, крыльцом, террасой и инженерными вводами. Компания «Загородный дом» строит загородные дома под ключ в Санкт-Петербурге и Ленинградской области и выполняет строительство фундамента, поэтому заливку фундамента можно рассматривать как часть общего проекта, сметы, этапов работ и дальнейшей эксплуатации здания.
